Projet de centrale photovoltaïque La Suquée (26)
Le projet
Les acteurs
Votre avis
Présentation du projet photovoltaïque La Suquée
Localisation géographique & choix du site
Historique & planning prévisionnel
Etudes : la biodiversité
Etudes : le paysage
Dialogue territorial - comité projet
Foire aux questions
Actualités
Notre démarche
Produire une électricité locale, renouvelable pour l’Enclave des Papes – Pays de Grignan.
Lutter efficacement contre le changement climatique implique de transformer nos modes de production énergétique.
En remplaçant les énergies fossiles par des énergies renouvelables, nous réduisons directement les émissions de C02 dans l’atmosphère responsables directes du changement climatique.
Ce changement climatique (irrégularité des précipitations, intensification des sécheresses), a des effets délétères sur nos écosystèmes. Il fragilise la faune, la flore et les sols, perturbant ainsi l’équilibre naturel de nos territoires.
Repensée à l’échelle locale, la production d’énergies renouvelables ouvre la voie à un retour à l’équilibre, favorisant une coexistence respectueuse avec nos écosystèmes.
Accompagner la transition énergétique d’Enclave des Papes – Pays de Grignan
En 2023, les énergies renouvelables (éolien, solaire et bioénergies) ont couvert environ 1/3 de la consommation annuelle des foyers de la communauté de communes Enclave des Papes – Pays de Grignan.
L’énergie solaire, quant à elle, représente plus de 12 % de cette consommation (Enedis), un potentiel encore largement sous-exploité. Consciente de cette opportunité, la communauté de communes a réaffirmé son engagement à renforcer le rôle du solaire dans son mix énergétique, afin de parvenir aux objectifs de neutralité carbone et d’indépendance énergétique qu’elle s’est fixée (PCAET).
En ce sens, le projet photovoltaïque de La Suquée s’inscrit pleinement dans cette dynamique, contribuant à concrétiser ce potentiel et à accélérer la transition énergétique locale.
Présentation du projet photovoltaïque La Suquée
Le projet de parc photovoltaïque au sol de La Suquée est développé par la société ENGIE Green (plus d’information dans l’onglet « Les acteurs ».
C’est en 2017 que ce projet sur la parcelle de « La Suquée » appartenant à la commune de Chantemerle-lès-Grignan est né et inclus dans son PLU, lui-même approuvé par les habitants suite une concertation qui a été menée et à la recommandation de la DDT pour la mise en place d’un zonage naturel dédié exclusivement au photovoltaïque ( Npv).
- Surface totale de la parcelle communale : 29 ha (section cadastrale C, numéro 193).
- Surface clôturée pour le parc photovoltaïque : 12 ha
- Puissance installée prévue : 12 MWc (mégawatts-crête).
- Population alimentée : environ 7 700 personnes, soit un tiers de la population de la communauté de communes de l’Enclave des Papes – Pays de Grignan.
Localisation géographique & choix du site
Localisation géographique

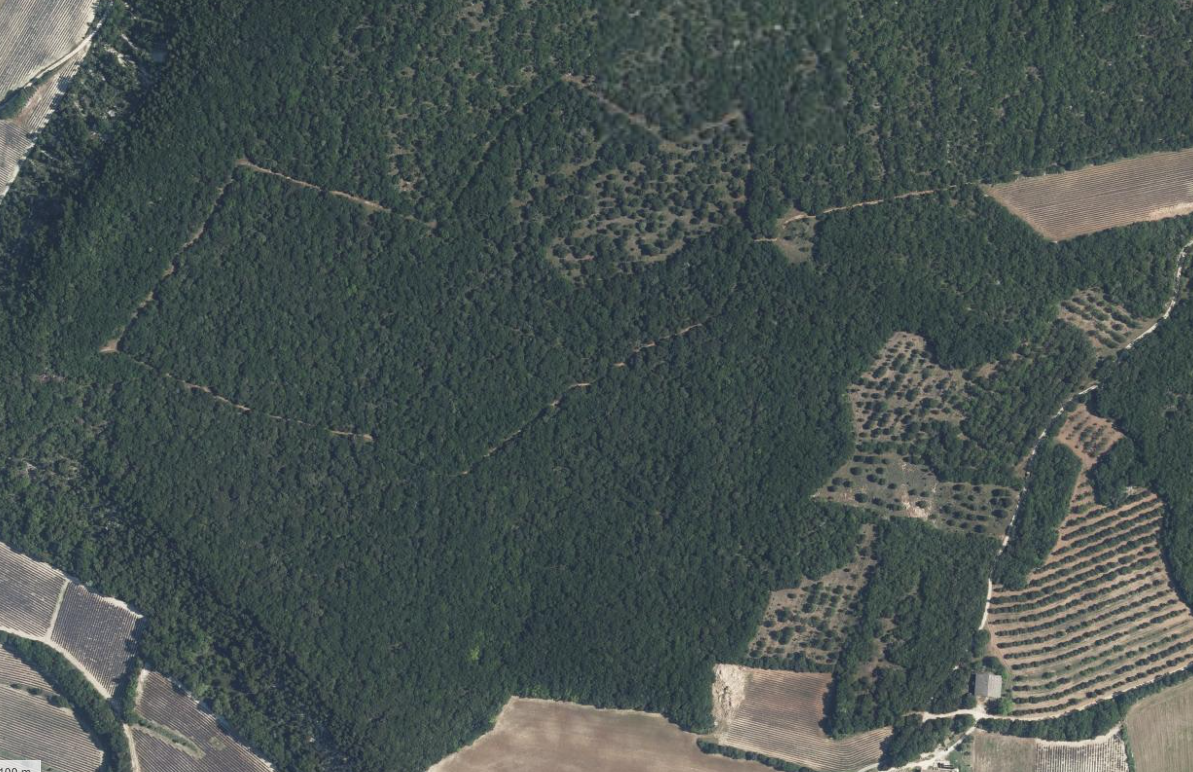

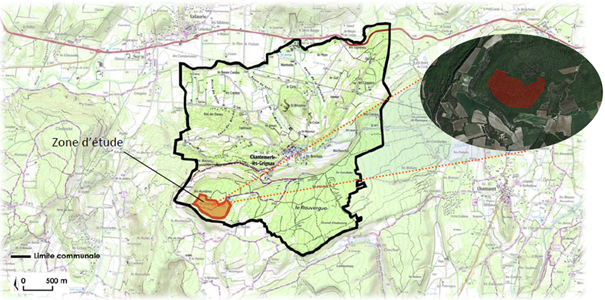

La zone d’étude est située à l’extrême sud-ouest du périmètre communal sur le plateau de Rouvergue,
Choix du site :
- Le projet La Suquée permet à la commune de concourir à son échelle à la transition énergétique et contribuer aux objectifs de neutralité carbone à l’échelle régionale;

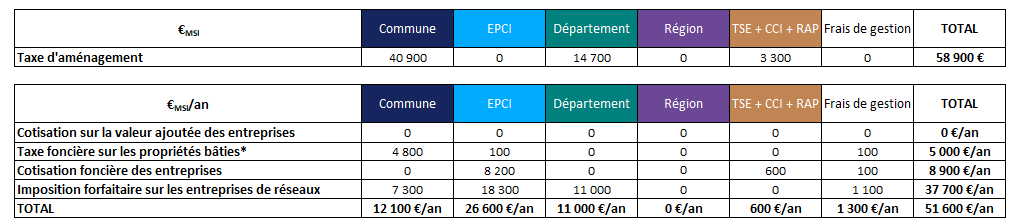

- Au-delà de la valeur économique générée par le loyer annuel, le projet génère des retombées fiscales importantes pour la commune mais aussi pour la communauté de communes;
- L’implantation du projet sur un foncier communal permet de dynamiser le tissu économique local lors de l’entretien lors de l’entretien du parc et de son environnement ;
- Des études d’impact environnemental et paysager seront réalisées pour évaluer la faisabilité du projet et définir plus précisément l’implantation du parc intégrant tous les enjeux soulevés par ces études;
Historique & planning prévisionnel
Historique
- 2015 : suite à la proposition du syndicat d’électrification local « Energie Rhône Vallée » faite pour travailler sur le développement du projet solaire La Suquée, ENGIE Green avait entrepris la réalisation des études de faisabilité, notamment en réalisant un premier diagnostic environnemental.
- 2017 : Concertation a été menée entre la commune et ENGIE GREEN. Suite à plusieurs échanges avec les services de l’état, la Direction Départementale des Territoires (DDT) de la Drôme a recommandé l’instauration d’un zonage naturel dédié exclusivement dédié au photovoltaïque (Npv). Cette proposition a ensuite été approuvée par l’équipe municipale et validé par les habitants.
- 2016 – 2018 : poursuite et mise à jour des études de faisabilité par ENGIE Green ( raccordement, naturalistes, relevé topographique).
- Début 2019 : un premier dossier de demande permis de construire a été déposé en préfecture.
- 2020 : retrait de la demande du PC suite à des échanges menés avec les services de l’état afin de consolider des points importants à la bonne tenue du dossier, et le projet a été suspendu le temps des élections municipales de 2020 puis des deux périodes de Covid 19
- Début 2023 : ENGIE Green a relancé la réflexion autour du projet de La Suquée en collaboration avec la commune. Ce travail s’appuie sur le projet initial de 2017, tout en intégrant une mise à jour des études existantes et en veillant à l’adapter aux nouvelles exigences règlementaires et techniques.
- Septembre 2023 : PCAET approuvé avec une identification du projet comme seul projet viable sur le territoire.
Aujourd’hui, les nouveaux inventaires terrains sont finalisés et les enjeux écologiques sont en cours d’analyse avec le BE ECOTER pour passer à la phase de dimensionnement du projet tout en veillant à l’adapter au maximum à son environnement.

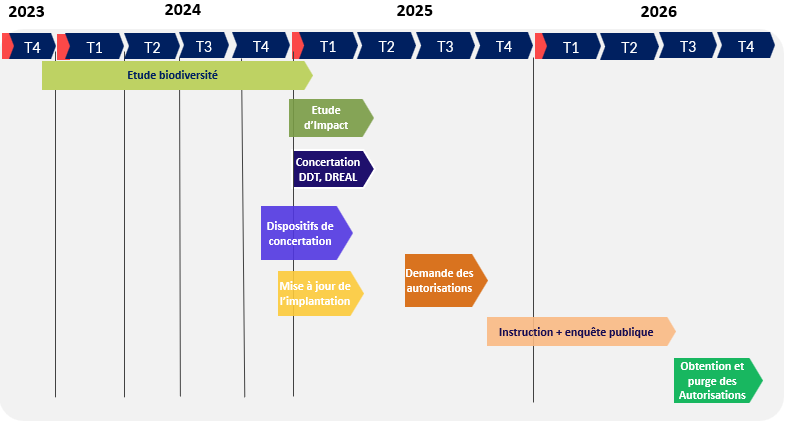

Planning prévisionnel
Les prochaines étapes :
- 1er semestre 2025 : poursuite des études d’impact écologique et paysager
& Information et dialogue avec le territoire
- Fin 1er semestre 2025 : Demande des autorisations
- 2026 : Instruction & Enquête publique
Etudes : la biodiversité
L’étude de la faune, de la flore, des habitats et des zones humides du secteur potentiel d’implantation du projet et de ses abords (« aire d’étude naturaliste ») a été réalisée par la société ECOTER.
Le but de l’expertise faune-flore est de choisir la solution qui concilie le mieux l’opportunité du projet avec la préservation de l’environnement. Elle se base sur l’analyse de l’état initial comprenant une consultation de données bibliographiques et des investigations de terrain ciblant les milieux naturels, les zones humides, la faune et la flore.
Cette étude doit également apprécier les potentialités d’accueil du site vis-à-vis d’une espèce ou d’un groupe biologique particulier et établir la sensibilité écologique de l’aire d’étude par rapport au projet.
L’étude se décompose en trois temps :
- La réalisation d’un état initial analysant les enjeux environnementaux sans les panneaux photovoltaïques ;
- L’évaluation de l’impact potentiel des panneaux photovoltaïques sur la biodiversité une fois l’implantation définie ;
- Des recommandations de mesures afin d’Eviter, Réduire et Compenser les effets du futur parc photovoltaïque .
Trois aires d’étude ont été définies, qui permettent d’évaluer les enjeux environnementaux selon leur distance au projet :
- L’aire d’étude immédiate permettant d’avoir la capacité d’analyser les impacts directs et indirects sur la zone d’implantation du projet et aux abords, en s’assurant que l’ensemble des opérations liées à l’aménagement soient intégrées à ladite zone d’étude;
- L’aire d’étude rapprochée (tampon de 500 m autour de l’aire d’étude immédiate ) ;
- L’aire d’étude éloignée (tampon de 5 km autour de l’aire d’étude immédiate) ;
Etudes : le paysage
Déroulement d’une étude paysagère et patrimoniale
L’implantation d’un parc photovoltaïque dans le territoire, induit une nouvelle lecture du paysage.
Pour en étudier l’intégration paysagère et identifier les zones de sensibilité visuelle, trois aires d’études sont définies :
- L’aire d’étude immédiate (rayon de 1 à 2 km autour de la zone d’étude)
- L’aire d’étude rapprochée (rayon de 5 à 10 km autour de la zone d’étude)
- L’aire d’étude éloignée (rayon de 20 à 30 km autour de la zone d’étude)
L’étude se décompose ensuite en trois temps :
- La réalisation d’un état initial analysant les sensibilités et enjeux paysagers sans l’installation photovoltaïque ;
- L’évaluation de l’impact du projet sur le paysage une fois l’implantation définie, à l’aide notamment de photomontages ;
- Des recommandations de mesures afin d’Eviter, Réduire et Compenser les effets du futur parc photovoltaïque ;
L’un des outils les plus révélateurs de l’étude paysagère des projets photovoltaïque est le photomontage. Cela consiste à réaliser une prise de vue photographique du paysage tel qu’il est actuellement, puis à simuler, grâce à des logiciels spécialisés, le paysage tel qu’il serait avec les installations photovoltaïques.
Pour ce faire, le bureau d’étude paysagère va choisir les emplacements des prises de vue en fonction des spécificités du paysage. Il s’agit essentiellement de lieux publics, qui ont vocation à être le plus représentatif possible du territoire et qui sont potentiellement concernés par des visibilités sur le projet.
Dialogue territorial - comité projet
Une démarche volontaire de concertation – impliquer les parties prenantes locales
Ayant à cœur de construire une réflexion commune avec les parties prenantes du territoire, nous avons décidé de mettre en place un dispositif d’information et de dialogue, en amont du dépôt des demandes administratives.
Notre initiative est volontaire, et elle présente l’avantage de pouvoir échanger avec les élus, les associations et les habitants afin de prendre en compte vos questionnements, vos attentes alors que le projet est en cours de réflexion.
Le projet résultera :
- Du dialogue entre ENGIE Green, les élus de Chantemerle-lès- Grignan, les acteurs du territoire ainsi que les différents services de l’état;
- Du dialogue avec les riverains pendant la phase concertation notamment lors d’un atelier thématique ;
- Des études en cours de réalisation par des experts indépendants, permettant d’évaluer les enjeux géotechniques, écologiques, paysagères, sécuritaire et humains dans la zone étudiée.
Cette démarche vise à garantir une prise de décision éclairée, qui concilie les besoins énergétiques du territoire, la préservation de son patrimoine naturel, et les attentes des acteurs du territoire.
Vous êtes intéressés pour apporter vos contributions ou suivre l’évolution du projet ?
Une démarche réglementaire – le comité de projet
Conformément aux dispositions prévues au décret n°2023-1245 du 22 décembre 2023, relatif au comité de projet prévu à l’article L. 211-9 du code de l’énergie, issu l’article 16 de la loi n°2023-175 du 10 mars 2023 relative à l’accélération de la production des énergies renouvelables, la tenue d’un Comité projet doit se réaliser.
Pour rappel, cette loi vise à répondre au double défi d’acceptabilité locale et territoriale des énergies renouvelables d’une part, et de leur accélération, d’autre part. Les Comités de projets ont pour objectif d’ouvrir un espace de dialogue entre les différentes parties prenantes concernées autour du projet d’énergie renouvelable en cours de définition.
ENGIE Green organisera donc une réunion en conviant les représentants de la commune de Chantemerle-lès-Grignan, ainsi que des communes limitrophes.
Le support de présentation Comité Projet et le compte rendu de notre réunion seront insérés dans notre site internet avec les réponses apportées.
Foire aux questions
Quel serait l’accès à la zone du projet ?
L’accès à la zone du projet se fera par le sud via la commune de Clansayes. Une visite terrain a été réalisée par ENGIE Green pour évaluer l’accessibilité et qui considère que la route est suffisamment praticable et accessible aux poids lourds. Ce sujet sera donc plus approfondi par le service Ingénierie d’ENGIE GREEN pour avoir des éléments plus concrets sur cette question.
Comment se déroulent les travaux de raccordement entre poste de livraison/poste source ?
- Le raccordement du parc au réseau public sera effectué en souterrain, sur les accotements des voies et chemins existants. Le tracé de raccordement (tranchées de 1 m de profondeur sur 0,50 m de large) suivra les voiries existantes et traversera la vallée de la Berre en encorbellement sur le pont de la RD 541.
- Une pré-étude de raccordement réalisée par ENEDIS pour le compte d’ENGIE PV La Suquée envisage un raccordement sur le poste source de Montjoyer via un câble souterrain de 11,4km.
- Le cheminement des câbles entre le poste de livraison et le point de raccordement de l’installation au réseau public d’électricité sera réalisé sous maîtrise d’ouvrage et maîtrise d’œuvre d’ENEDIS selon les modalités de l’article 3 du décret 2011-1697 du 1er décembre 2011.
La centrale peut-elle prendre feu ?
Parmi les points essentiels abordés figure la maîtrise du risque incendie, une priorité pour garantir la sécurité du site et de son environnement, notamment dans un contexte de changement climatique et de hausse des épisodes de sécheresse
- L’entretien des zones boisées environnantes : mise en œuvre de débroussaillements réguliers et création de zones coupe-feu.
- Les équipements de sécurité : installation de dispositifs de détection précoce et de systèmes d’alerte.
- Les procédures d’urgence : plan d’intervention en cas d’incendie, élaboré en collaboration avec les services de secours locaux.
- La sensibilisation : campagnes d’information pour les habitants et les usagers des zones voisines sur les comportements à adopter pour réduire les risques.
Pour se prémunir de ce risque, ENGIE Green respectera les normes en vigueur lors de la conception et de l’installation de la centrale photovoltaïque.
De plus, les modules photovoltaïques et leurs structures porteuses en métal ne sont pas combustibles, ce qui limite la propagation d’un incendie éventuel.
Enfin, le SDIS sera consulté et ses préconisations seront intégrées à la conception du projet (débroussaillement, réserves d’eau…), ce qui limite encore le risque d’incendie.
Quelques vidéos sur la gestion du risque incendie :
youtube.com/watch?time_continue=146&v=ZcVmsSSTBnE&embeds_referring_euri=https%3A%2F%2Fwww.bing.com%2F&embeds_referring_origin=https%3A%2F%2Fwww.bing.com&source_ve_path=MTM5MTE3LDEzOTExNywyMzg1MQ – Source DFCI Aquitaine
OLD – Obligation Légale de Débroussaillement – YouTube – Noyarey – commune de l’Isère
Quelle est la méthode de gestion d’éventuels enjeux archéologiques ?
- Les diagnostics archéologiques sont à réaliser avant le lancement du chantier
- Ils prennent généralement la forme de « tranchées » réalisées régulièrement sur le site (10% de la surface)
- Si aucun enjeu archéologique n’est identifié, la DRAC donne un arrêté de libération de la contrainte archéologique
- Si des éléments archéologiques sont découverts, des mesures sont mises en place pour les protéger, conformément à la réglementation en vigueur. Des archéologues spécialisés interviennent pour évaluer l’importance des découvertes et définir les actions nécessaires, afin d’ajuster l’implantation du parc et préserver le site archéologique.
Il n’y aura pas de construction sans accord de la DRAC.
Plaquettes pédagogiques :

- Fonctionnement d’une centrale solaire

- Développement d’un projet solaire
- Démantèlement d’un parc solaire et recyclage des panneaux
Pour aller plus loin via l’ADEME :
Actualités
Les informations seront enrichies progressivement en fonction des échanges et du dialogue continu avec les acteurs du territoire. Ce suivi permettra de partager en temps réel les avancées du projet, les étapes clés, ainsi que les réponses aux attentes et questions des habitants.
ENGIE Green
Acteur de référence des énergies renouvelables en France, ENGIE Green est présent sur toute la chaîne de valeur : développement, financement, ingénierie, construction, exploitation-maintenance, vente de l’énergie et démantèlement des installations éoliennes et solaires. Nos clients et parties prenantes associés à nos 600 collaborateurs constituent une communauté d’acteurs engagés pour un avenir énergétique durable et souverain. Notre méthode de développement et d’exploitation a fait l’objet d’une certification baptisée TED (Transition Énergétique Durable). Ce label garantit le déploiement de projets intégrés à leur territoire, respectueux de l’environnement et utiles à la diminution des émissions de carbone du mix énergétique français. En 2023, l’électricité produite par nos parcs a couvert la consommation électrique de plus de 3 millions d’habitants, et évité l’émission d’environ 3 millions de tonnes équivalent CO2. Au 1er janvier 2024, les parcs opérés par ENGIE Green représentent en puissance installée 2,5 GW éoliens et 1,9 GW solaire.
